Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/joomla/database/driver.php on line 1936

Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/joomla/database/driver.php on line 1936

Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/joomla/database/driver.php on line 1936

Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/joomla/database/driver.php on line 1936

Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/joomla/database/driver.php on line 1936

Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/joomla/database/driver.php on line 2012
La commune de Nabeul - مشرووع تهيئة الطرقات في إطار انجاز المخطط الاستثماري البلدي لسنة 2018

الحوكمة المحلية


Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/vendor/joomla/registry/src/Format/Ini.php on line 170

Deprecated: Array and string offset access syntax with curly braces is deprecated in /var/www/html/commune-nabeul/www.commune-nabeul.gov.tn/libraries/vendor/joomla/registry/src/Format/Ini.php on line 187

مشرووع تهيئة الطرقات في إطار انجاز المخطط الاستثماري البلدي لسنة 2018

  • projets
  • 02 ديسمبر 2020
  • Rate this item
    (1 الأصوات)

مشرووع تهيئة الطرقات في إطار انجاز المخطط الاستثماري البلدي لسنة 2018(مشاريع القرب)

المؤسسسة: محمد عيسى للأشغال العامة

طول الطرقات التي تم التدخل فيها: 8153 متر خطي

تكلفة المشروع: 1773 أد

تاريخ بداية الأشغال: 24/12/2019

آجال الانجاز التعاقدي: 300 يوم

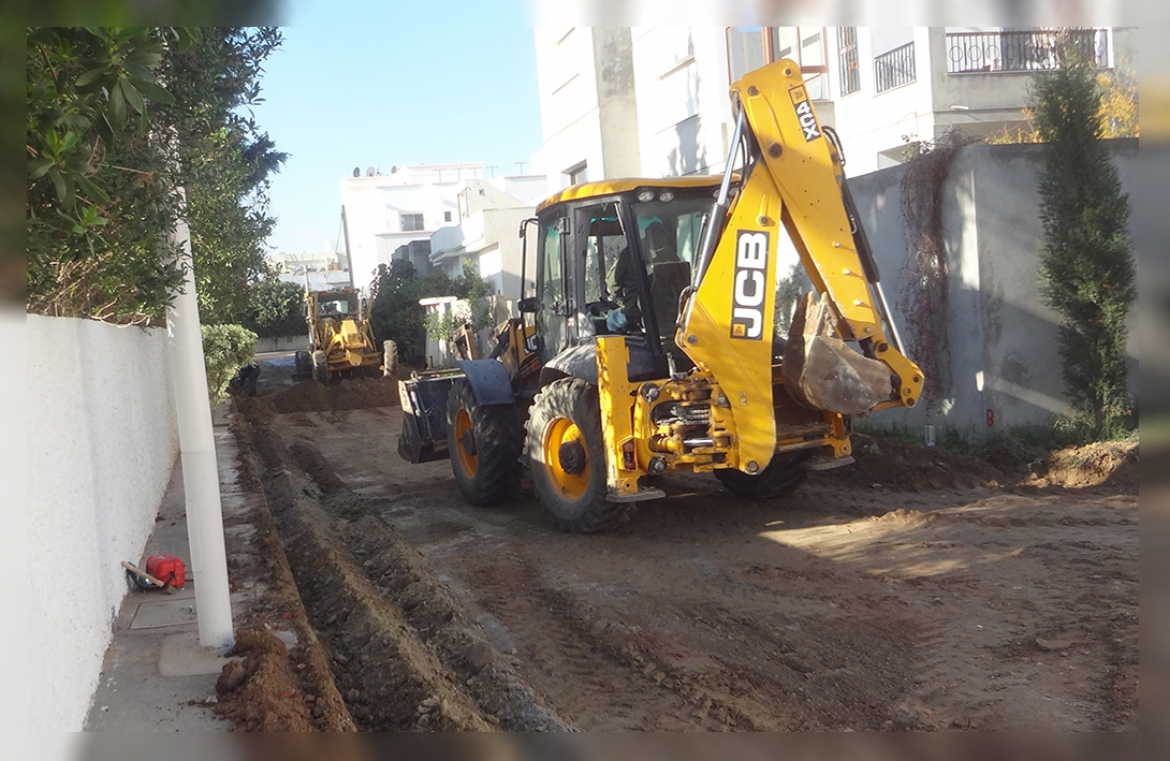

نسبة تقدم الأشغال: 25%

أشغال التدخل في الوقت الحالي تشمل المناطق التالية:

نهج يفتح على نهج هادي السعيدي (في منطقة المنجي سليم)/ نهج اسطنبول يفتح على نهج سايا ونهج أثينا يفتح على نهج اللاذقية/ نهج الفاطمين (يربط بين نهج الزنزفور وحي عبد السلام الباهي)/ نهج الياقوت والفيجل/ نهج الفجيرة (في منطقة وادي سوحيل)/ نهج أوتاوا/ نهج طه حسين/نهج عثمان بن عفان (منطقة بئر شلوف).
